時間限定キュービクル塗装 キュービクル内外塗装

エリア
渋谷区本町
施工内容
キュービクル塗装工事
施工ポイント
キュービクルの塗装工事のご紹介
今回は内部と外部の塗装です。
内部を塗装する際に停電をしますがビル全体の電気がストップしてしまうのでテナント様にもご迷惑がかかってきます。
そこで休日などを利用しビル全体を停電し作業をしますが、停電時間は極力短く抑えたいといったオーナー様からのご要望にもお応えいたします。
今回は停電時間4時間です。
4時間の停電時間で内部を仕上げなければなりません。
そうすると外部の塗装時間が限られてしまいますので、前日に外部の塗装を進めておきます。
停電当日は内部を仕上げた後で外部の仕上げになります。
施工時間が9時から13時までの4時間勝負ですので職人7人で施工に伺いました。
施工レポート

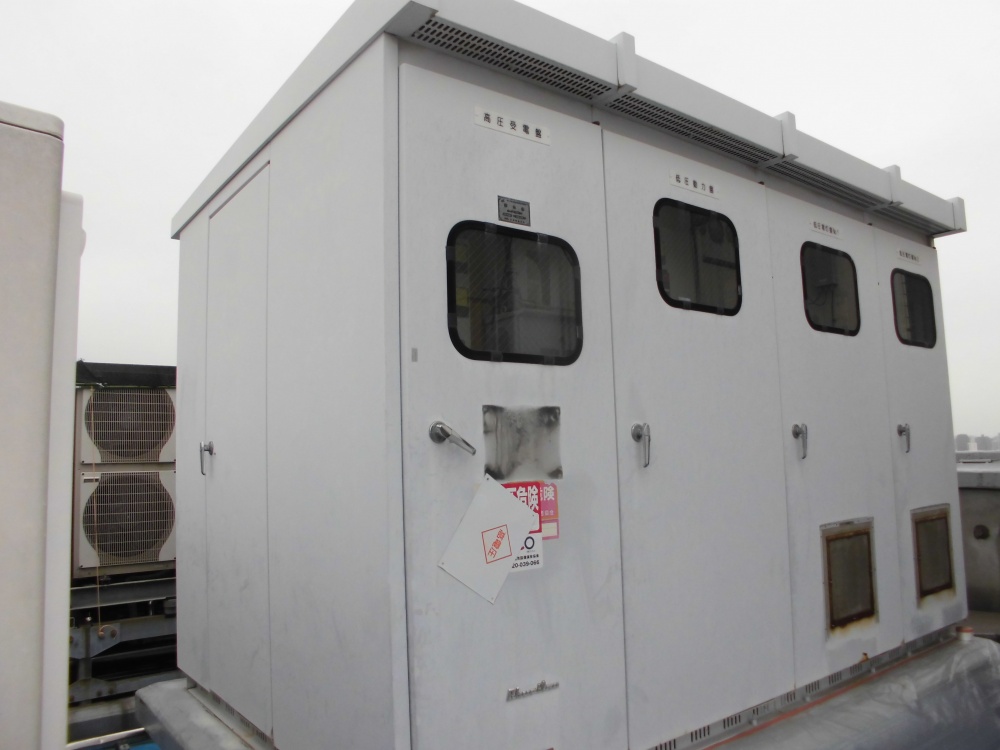

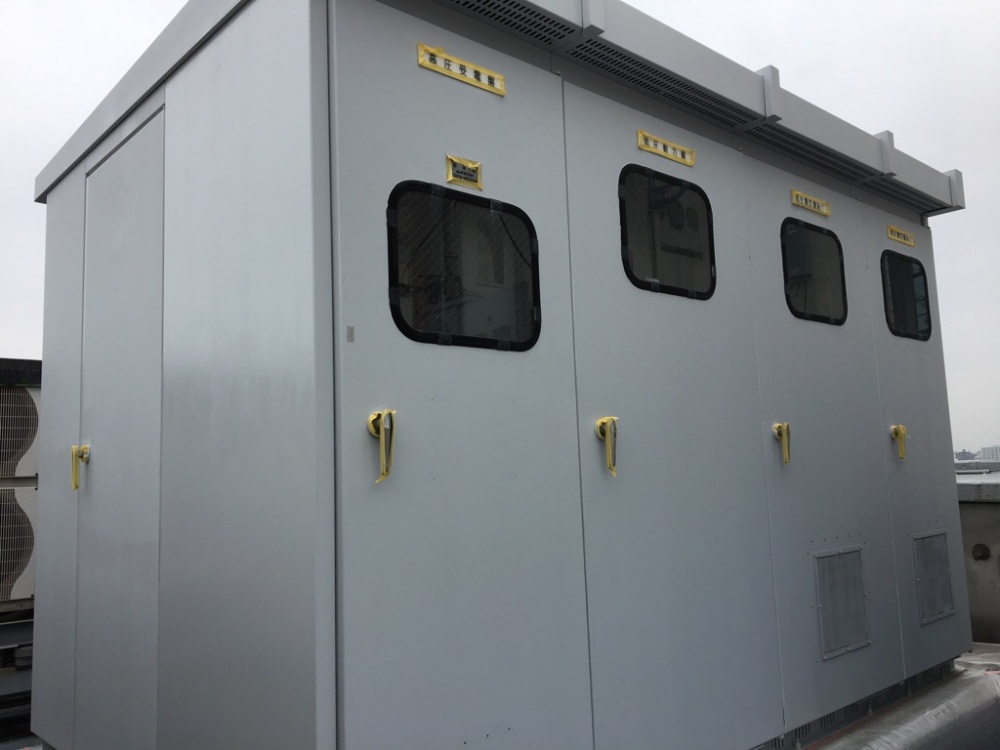

施工前①

施工前②

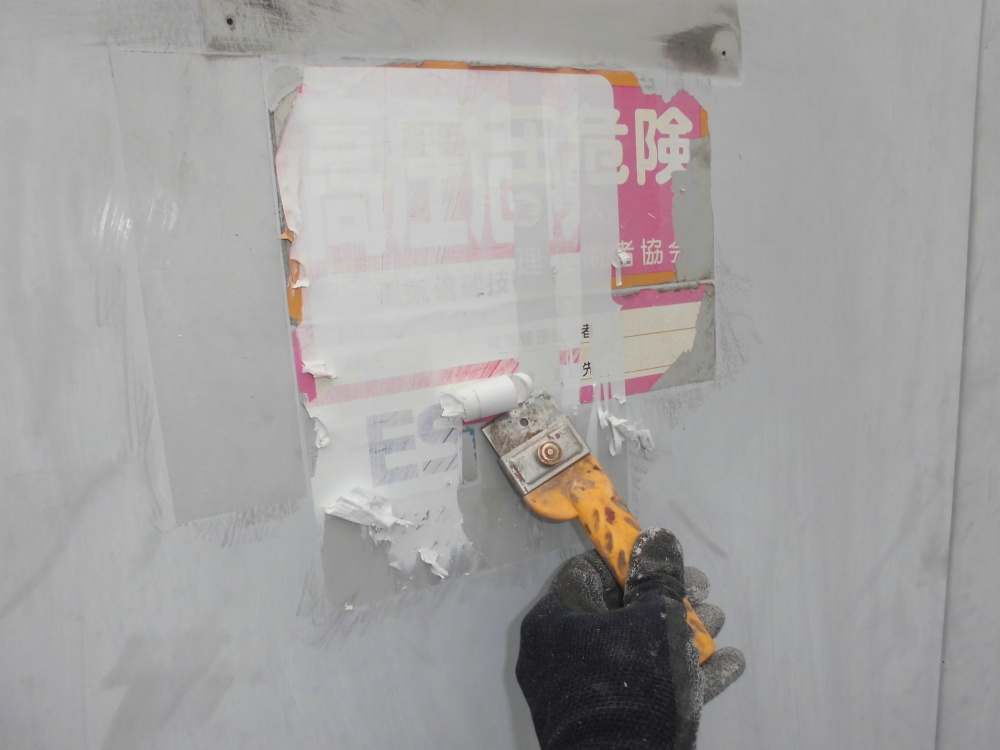

1日目の作業は外部のケレン清掃と錆止めがメイン 注意喚起のステッカーは撤去してから塗装をしております。

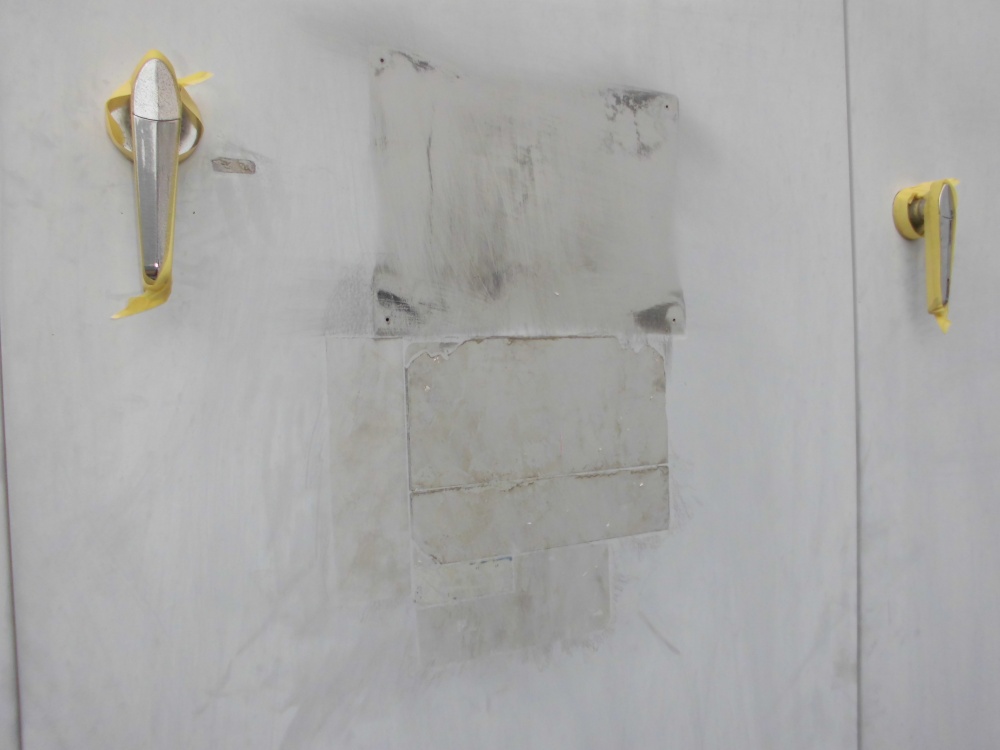

撤去後はシールの糊が残っているのでそのまま塗装をしてしまうときれいに仕上りません。

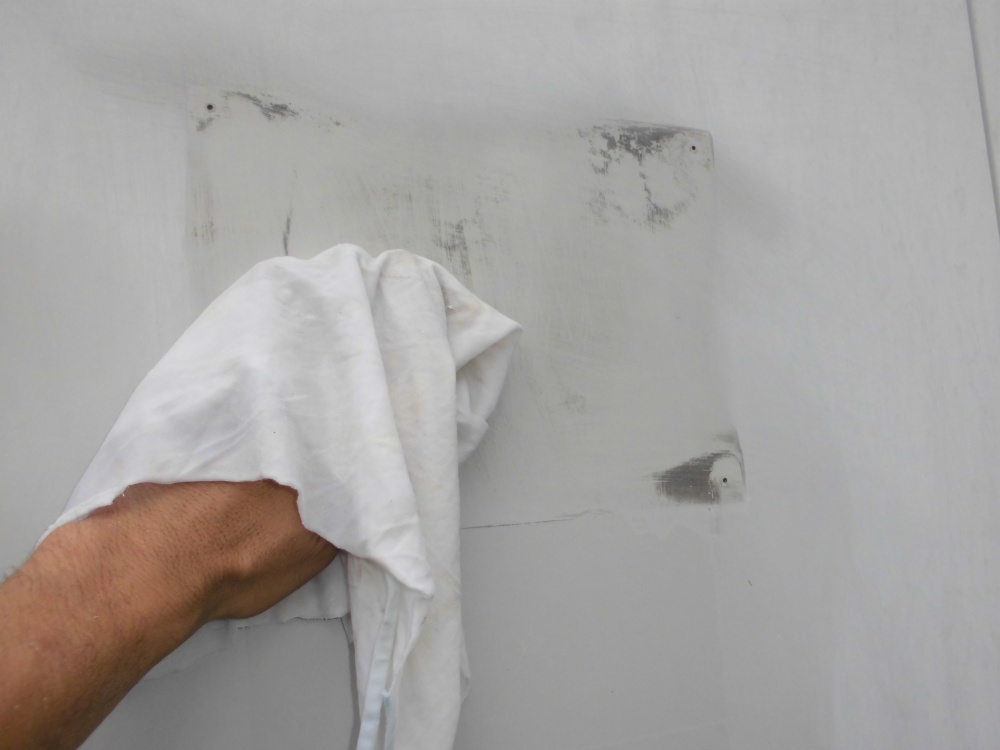

シンナーで糊を清掃します。

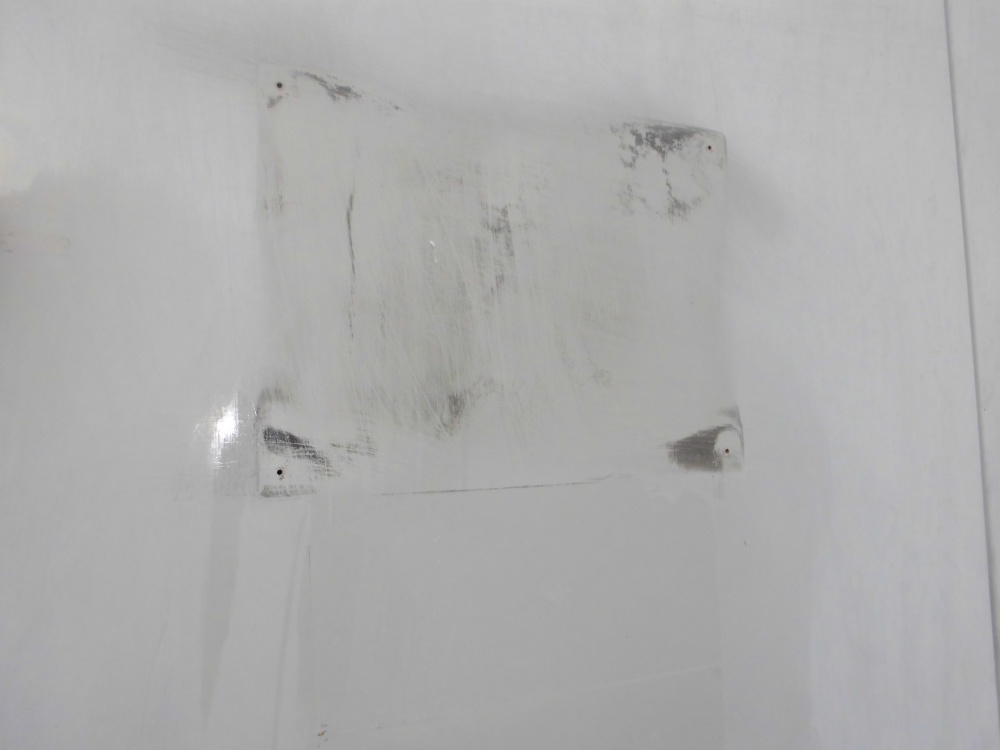

これでやっと塗装ができる状態になります。

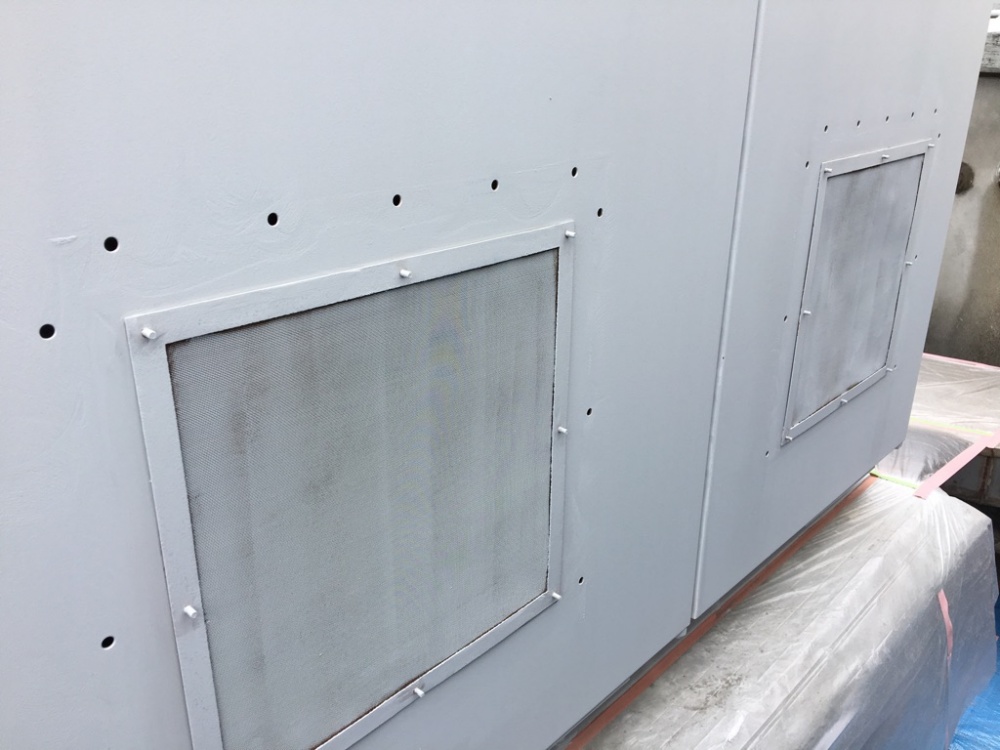

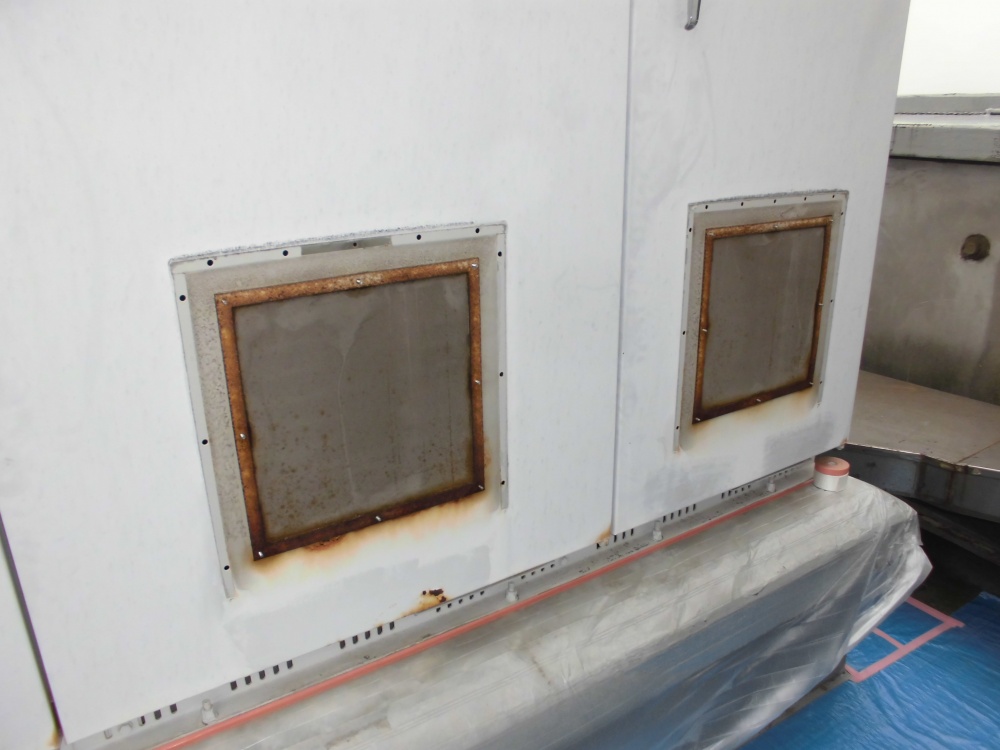

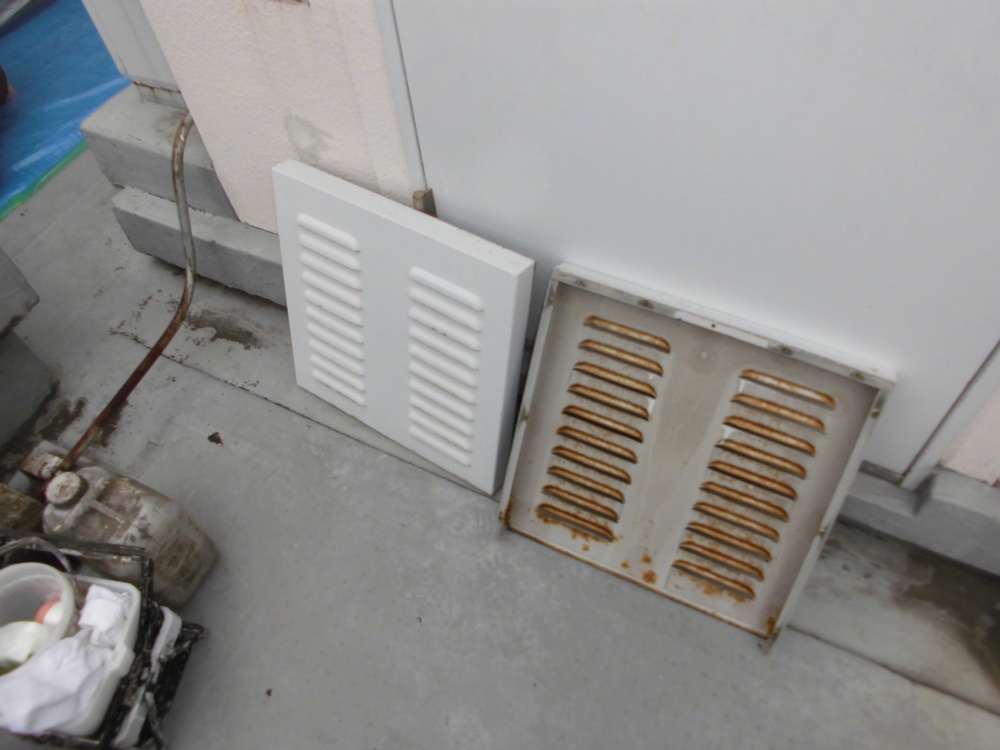

換気のガラリは水が溜まりやすいので錆が発生しやすくなっています。

塗装前に外し、ガラリの取り付け部分もしっかり塗装していきます。

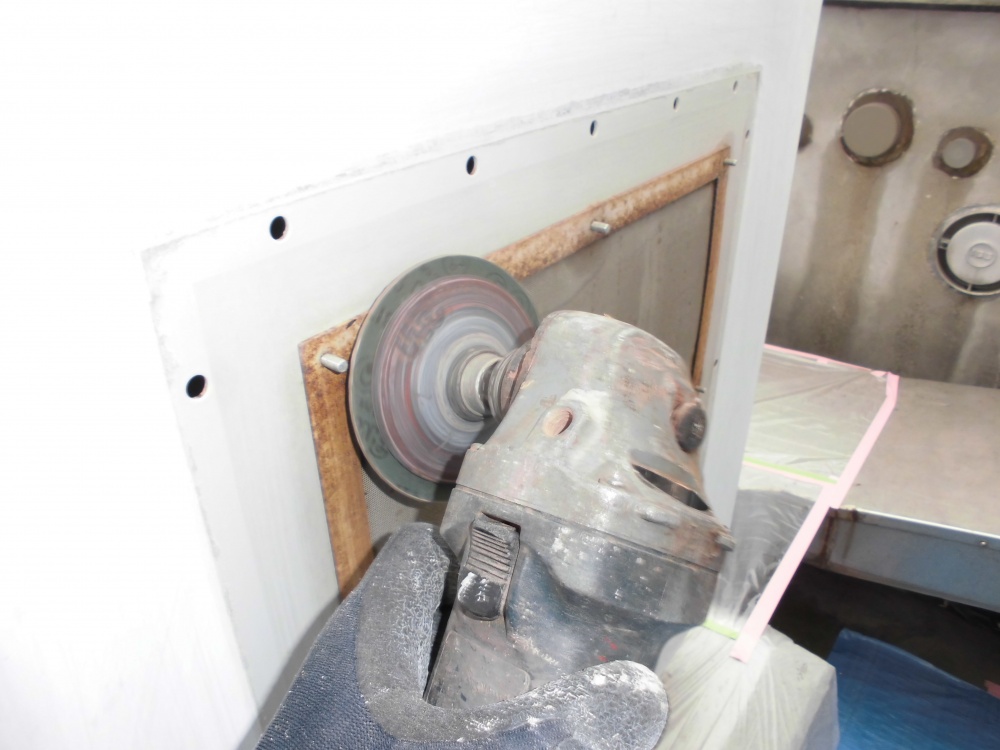

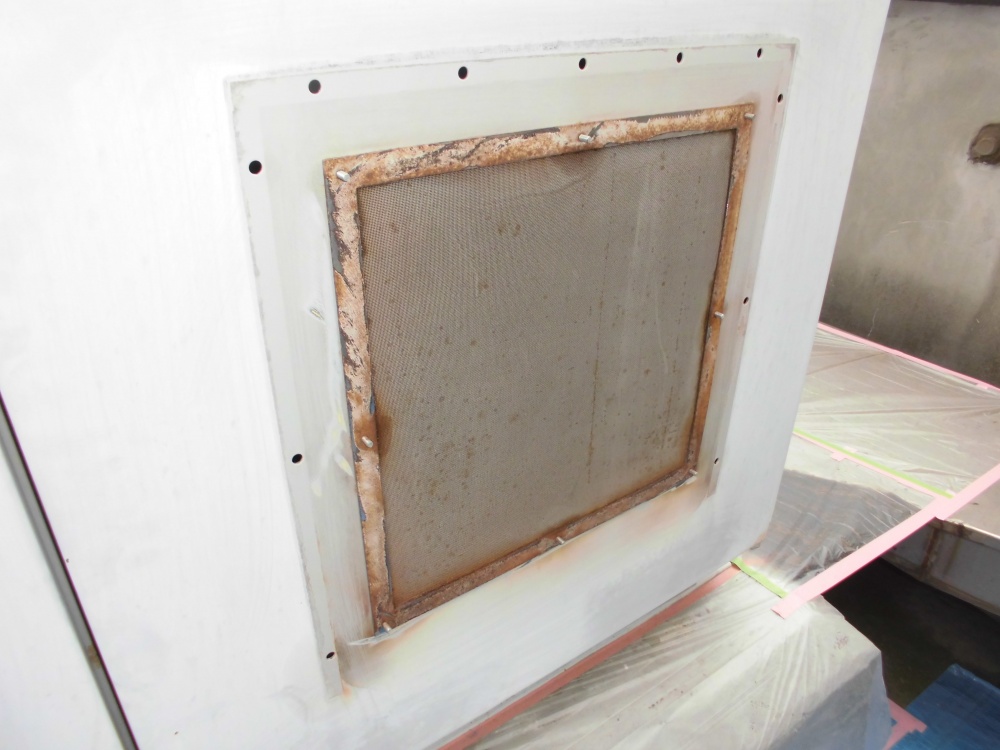

錆がひどい場合はサンダーで錆を落としてからの塗装です。

これで塗装の準備が完了です。

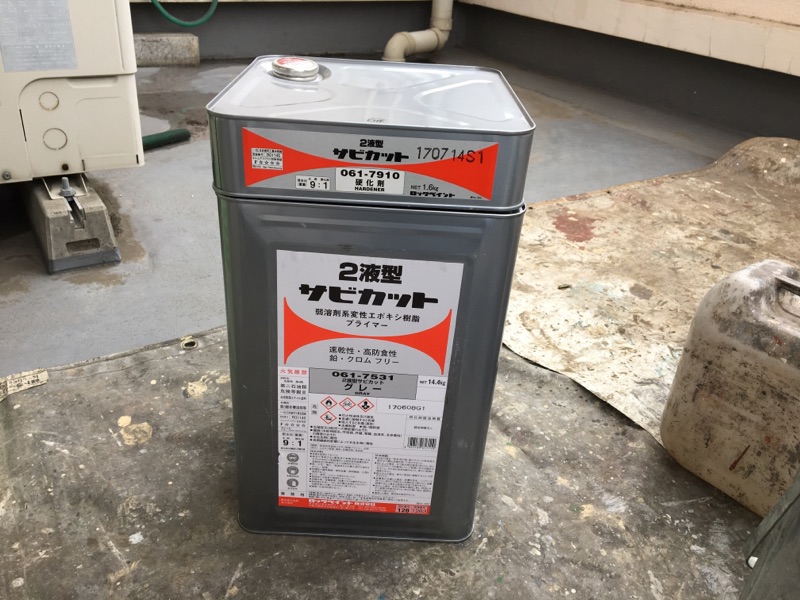

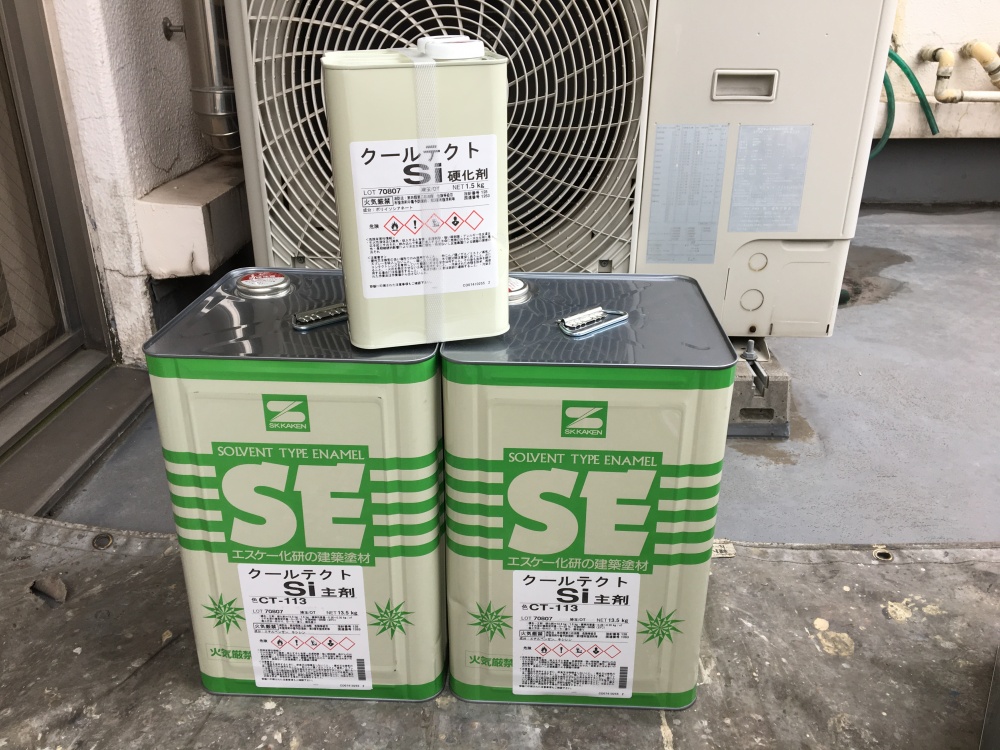

錆止めは2液硬化型エポキシ錆止めを使用

錆止め塗装施工中

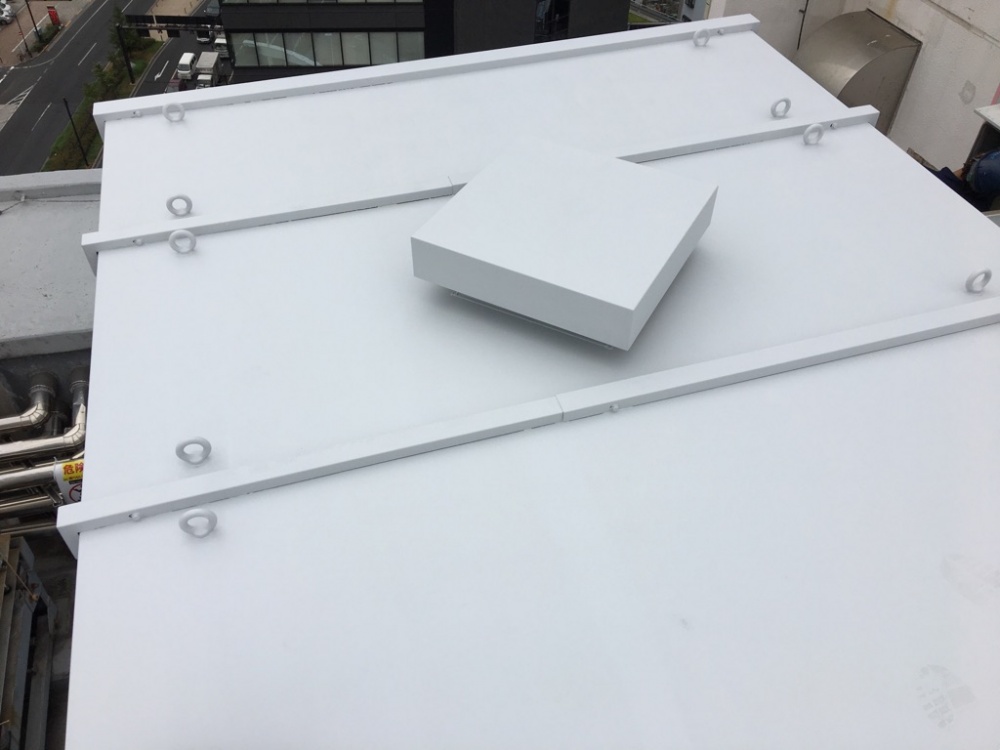

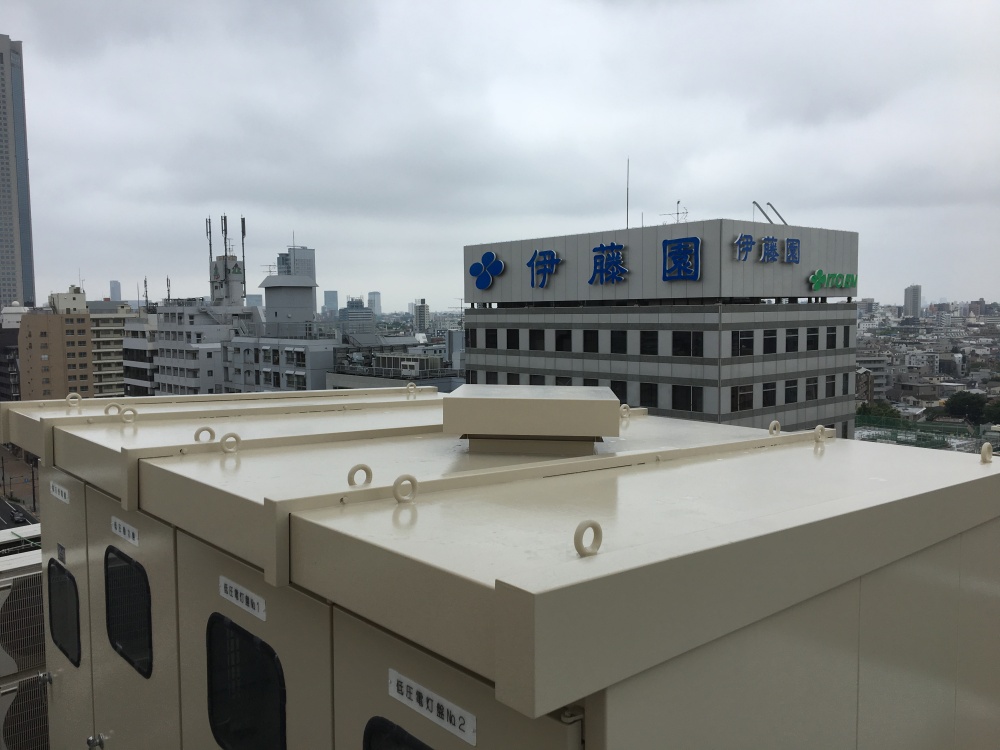

屋根 錆止め塗装後

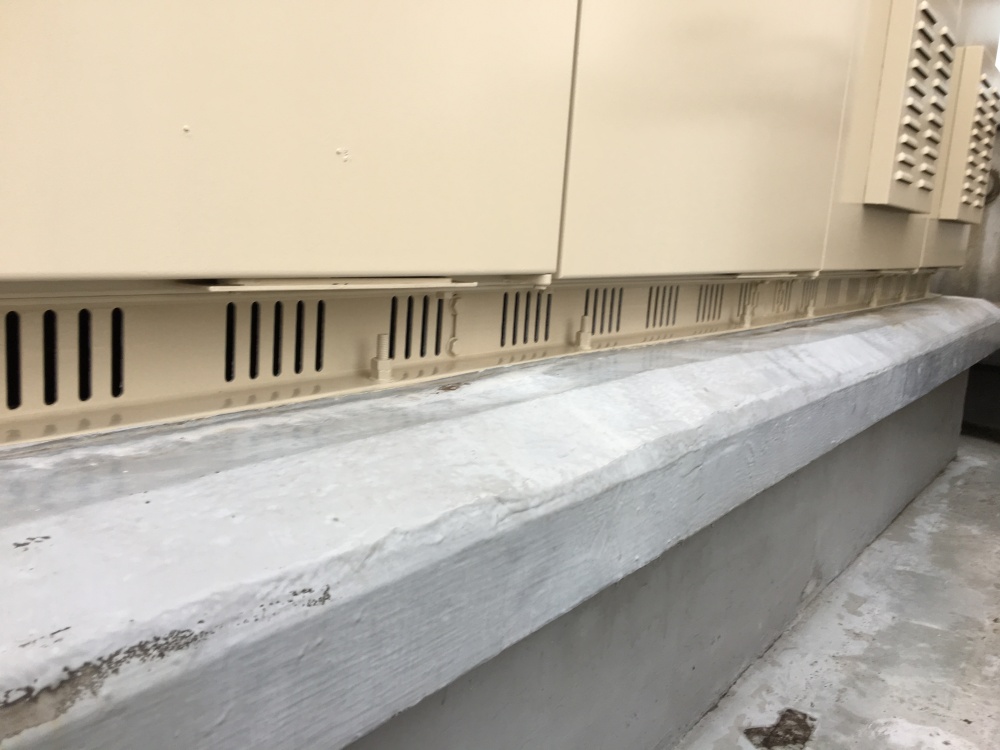

ガラリ廻り錆止め塗装後

錆止め塗装後

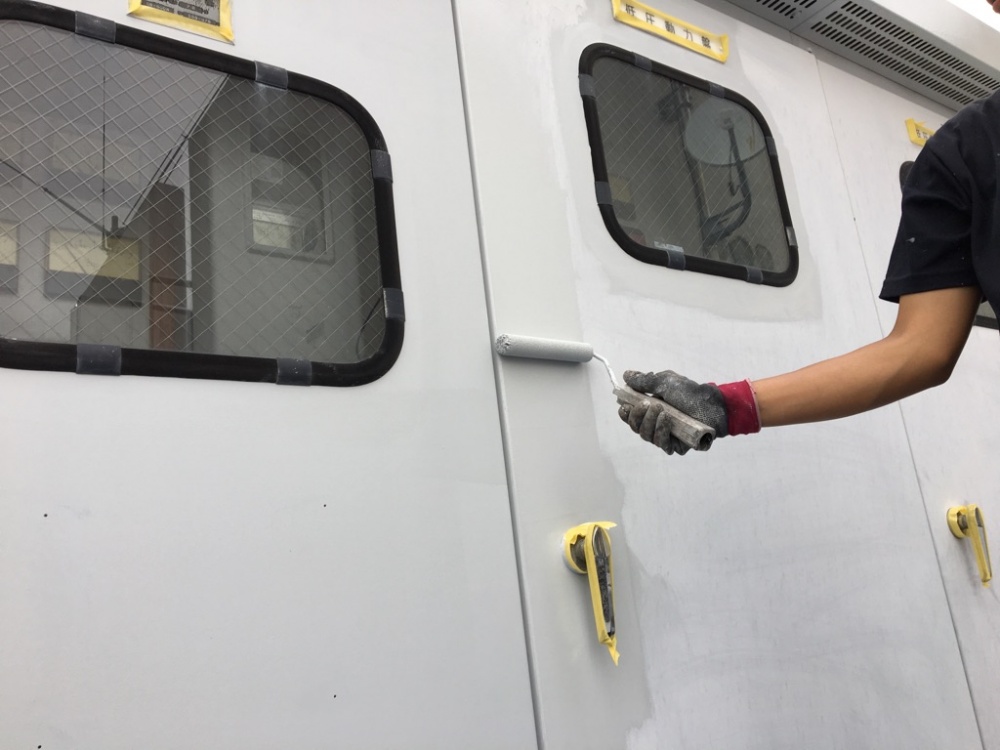

仕上げ塗装は遮熱シリコン塗料です。節電効果が期待できます。

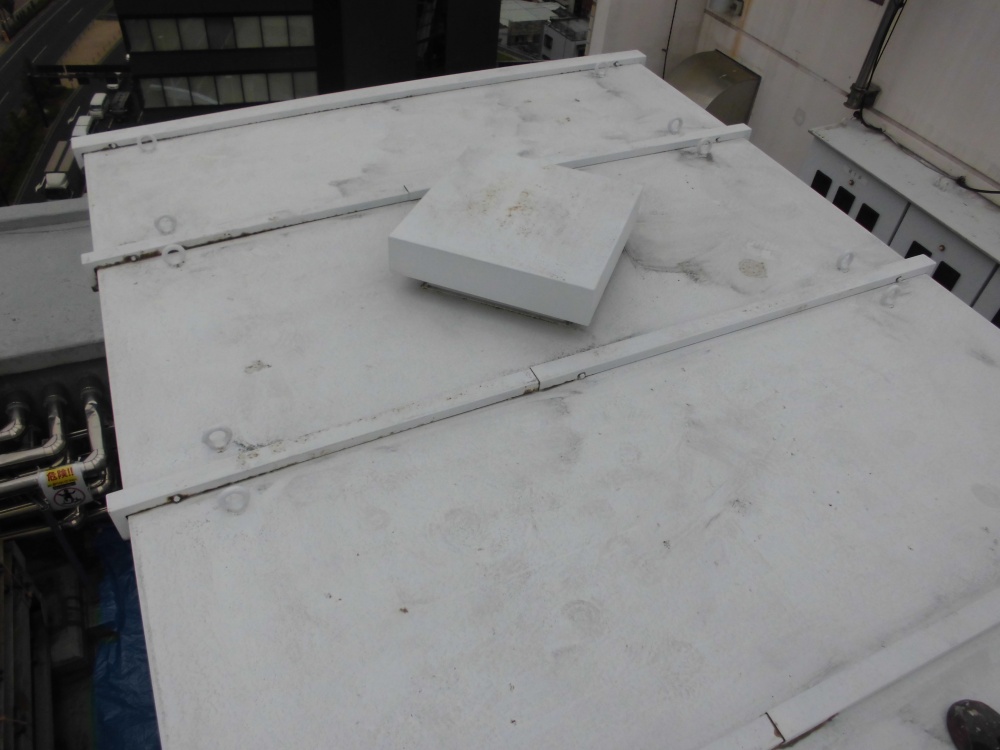

屋根塗装中

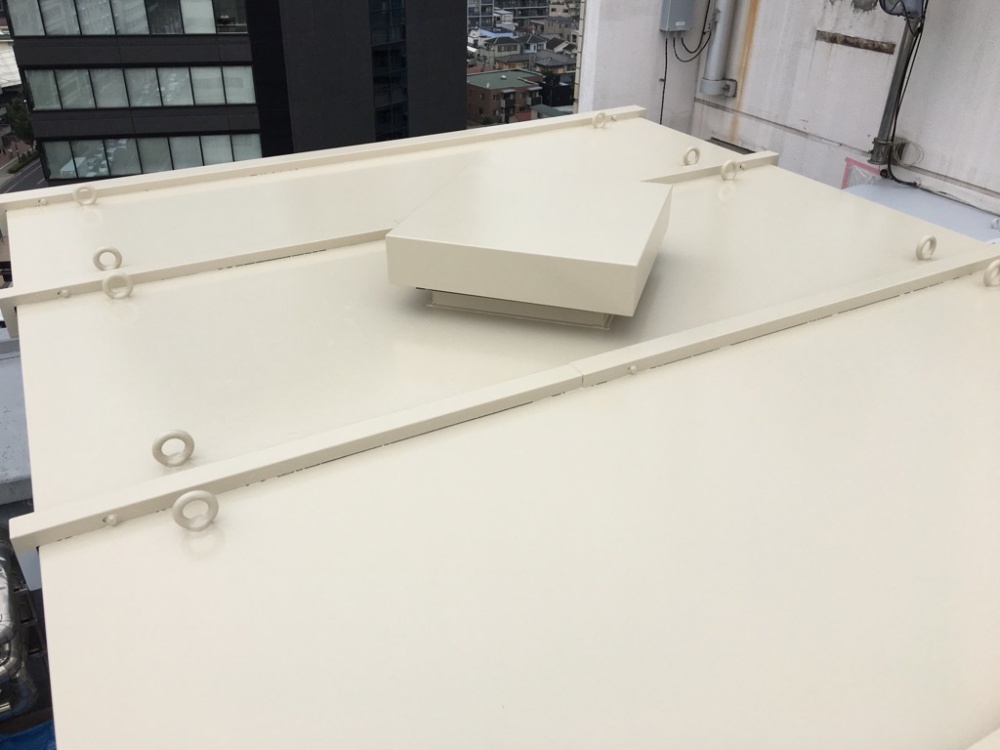

屋根遮熱塗装完了 1日目終了

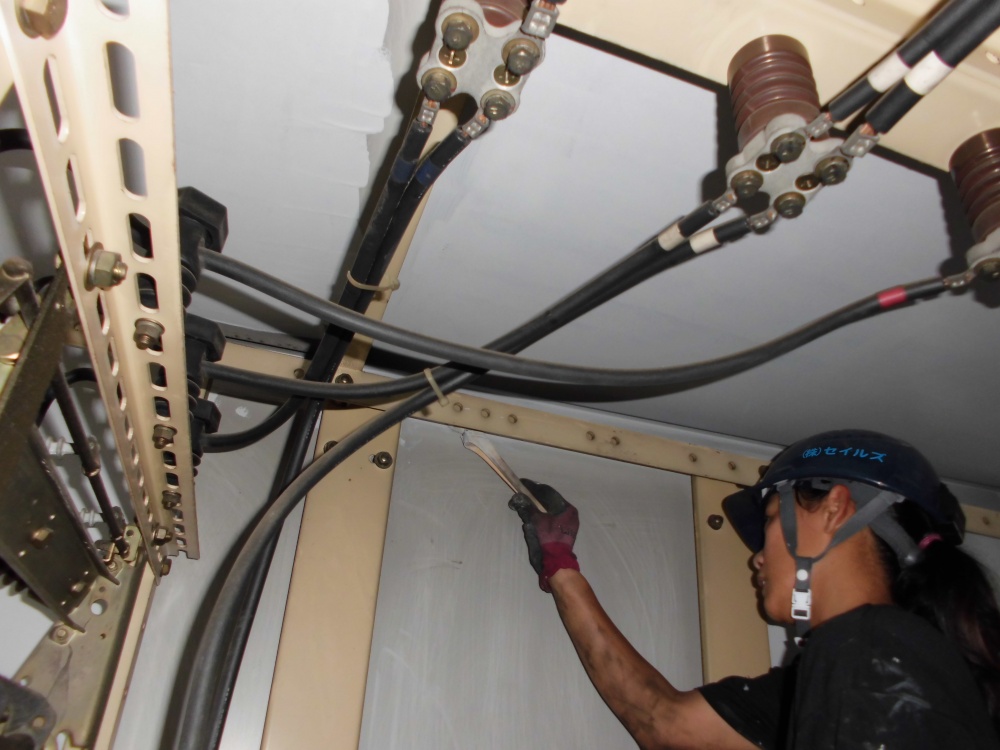

2日目は内部の塗装 ケレン清掃後錆止め塗装

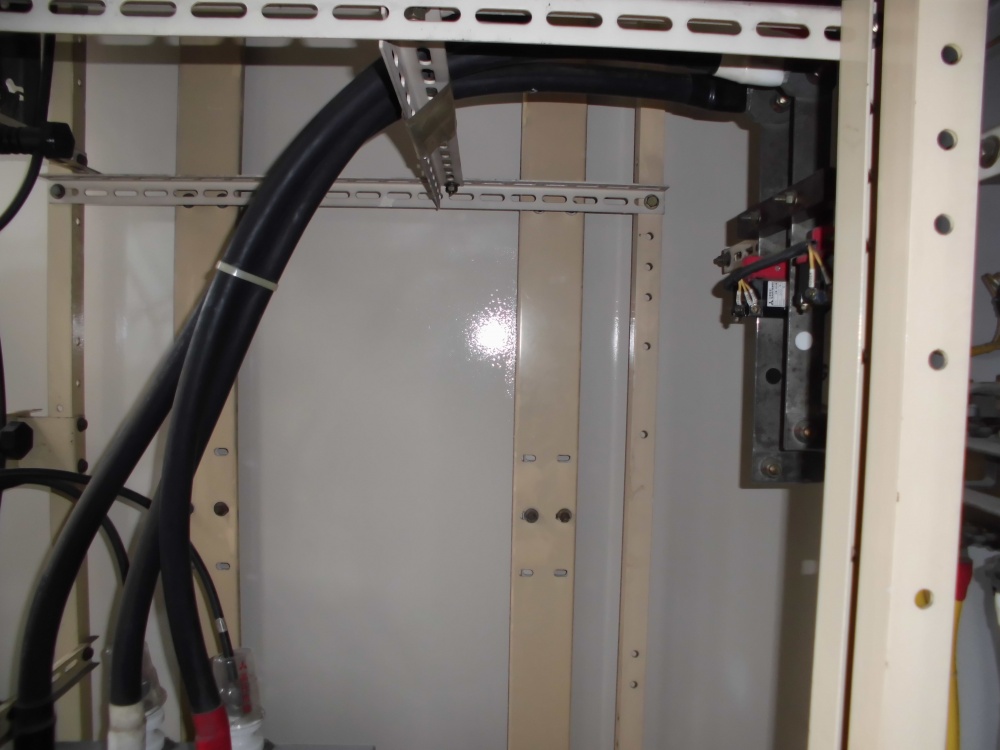

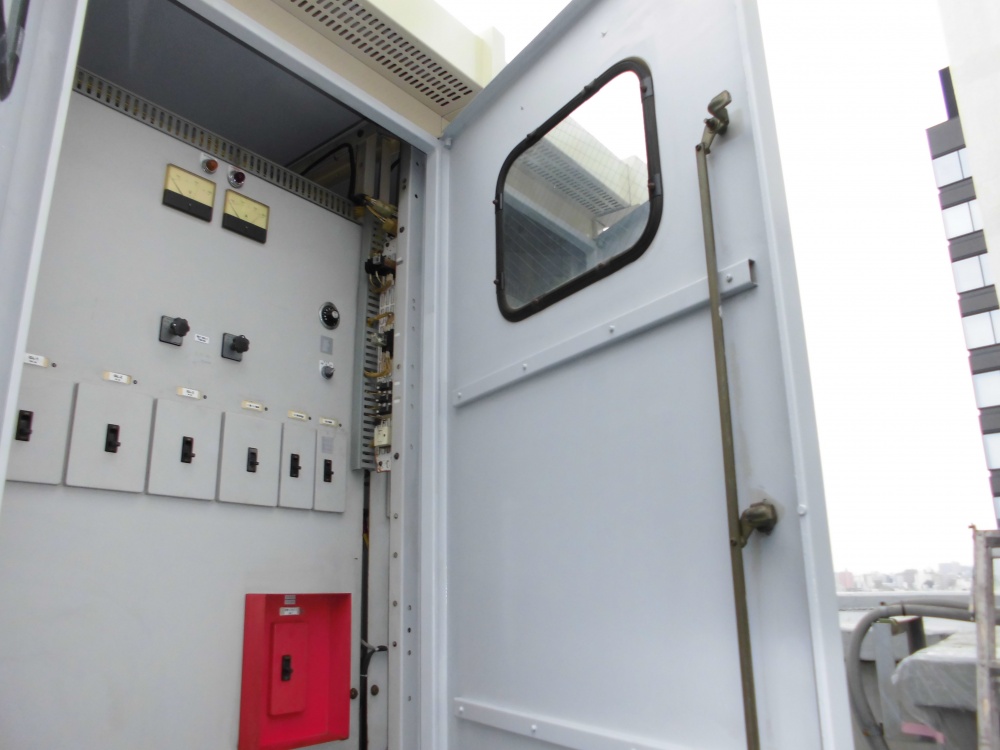

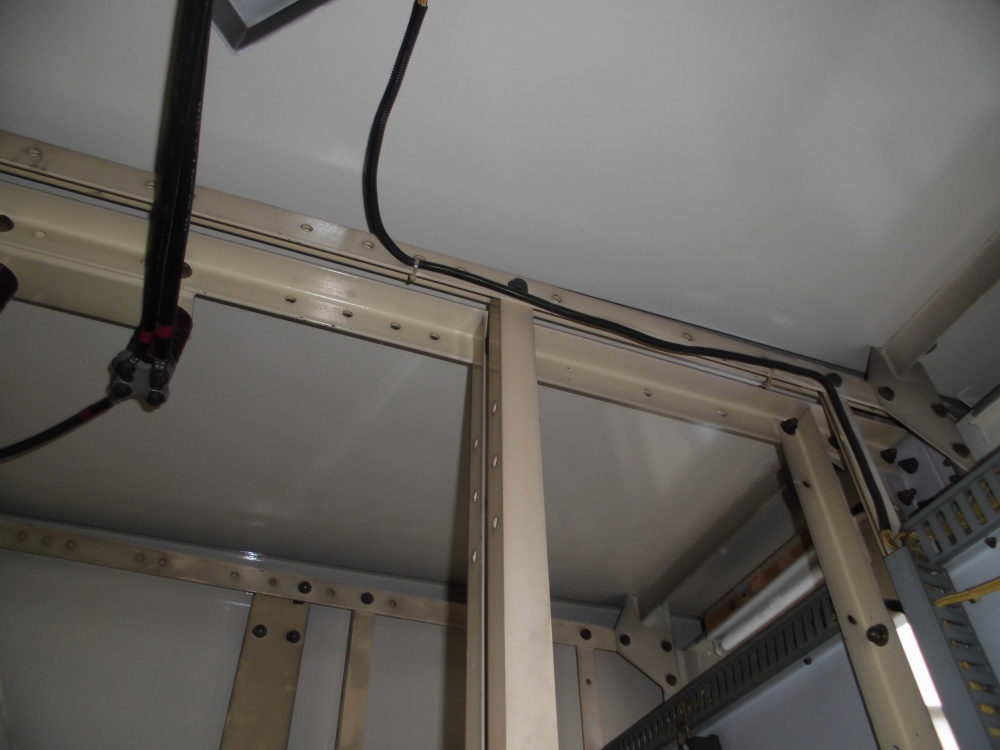

扉の内側錆止め完了

床面も錆止め完了

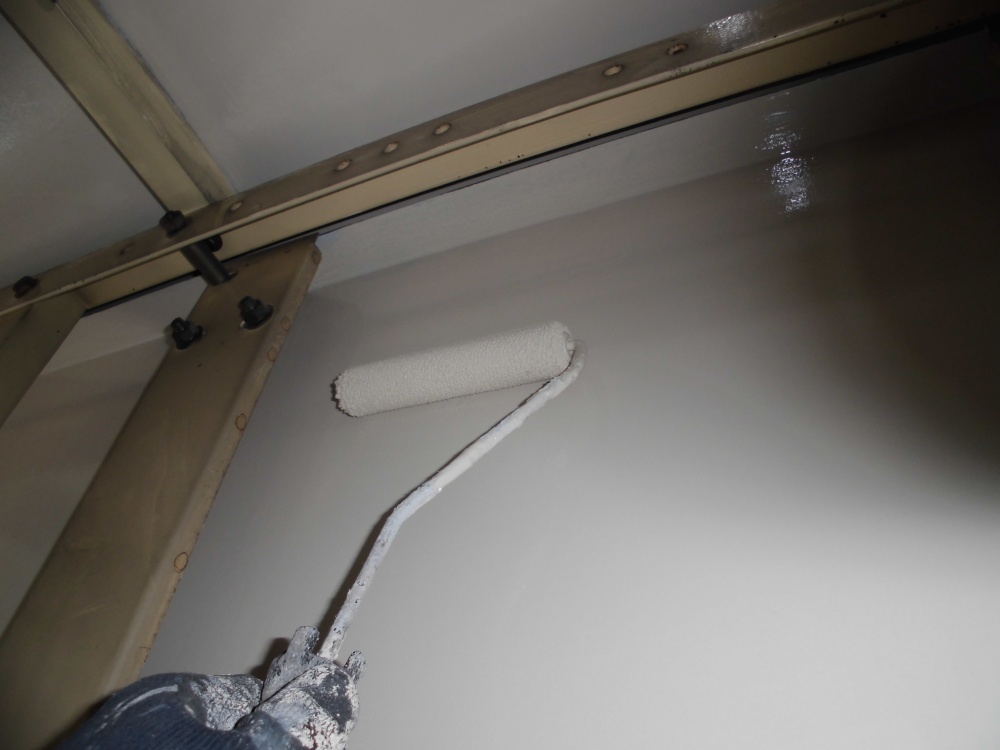

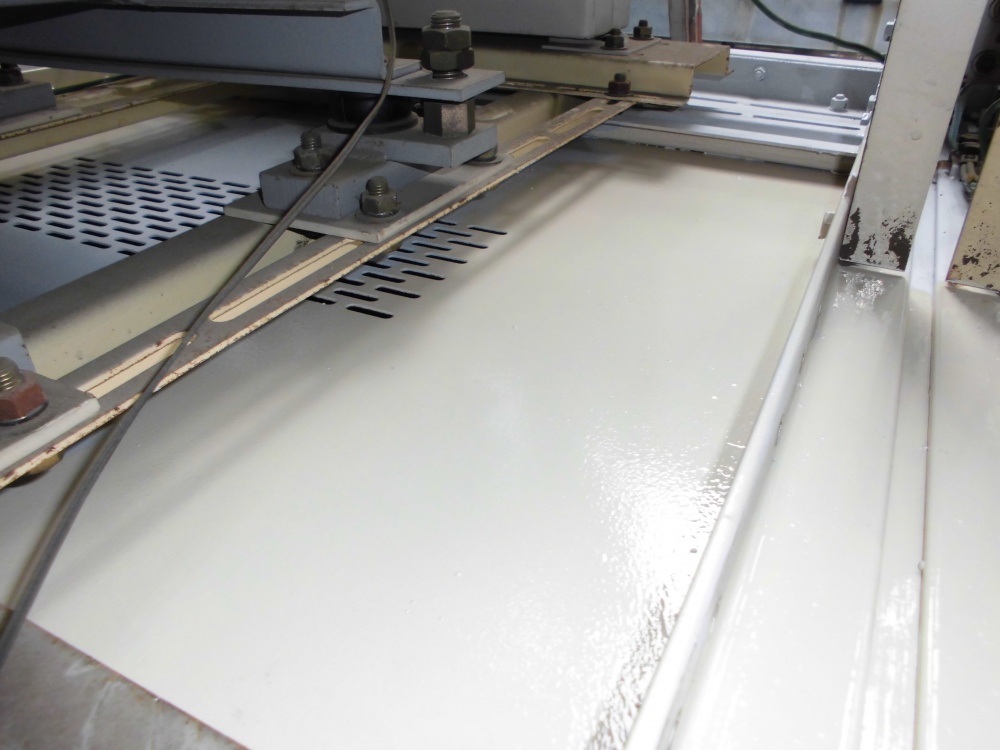

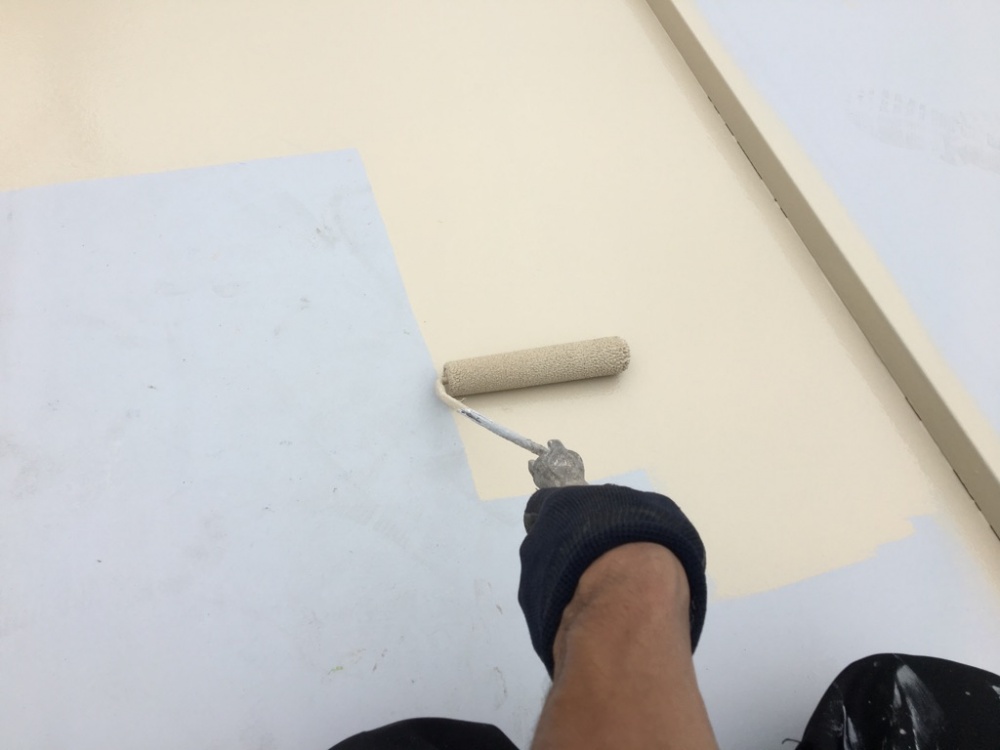

内部の仕上げ塗装 狭いので大変ですが塗り残しの無いようしっかり塗装しております。

内部の塗装が完了しました。何とか予定時刻の5分前に完了です。

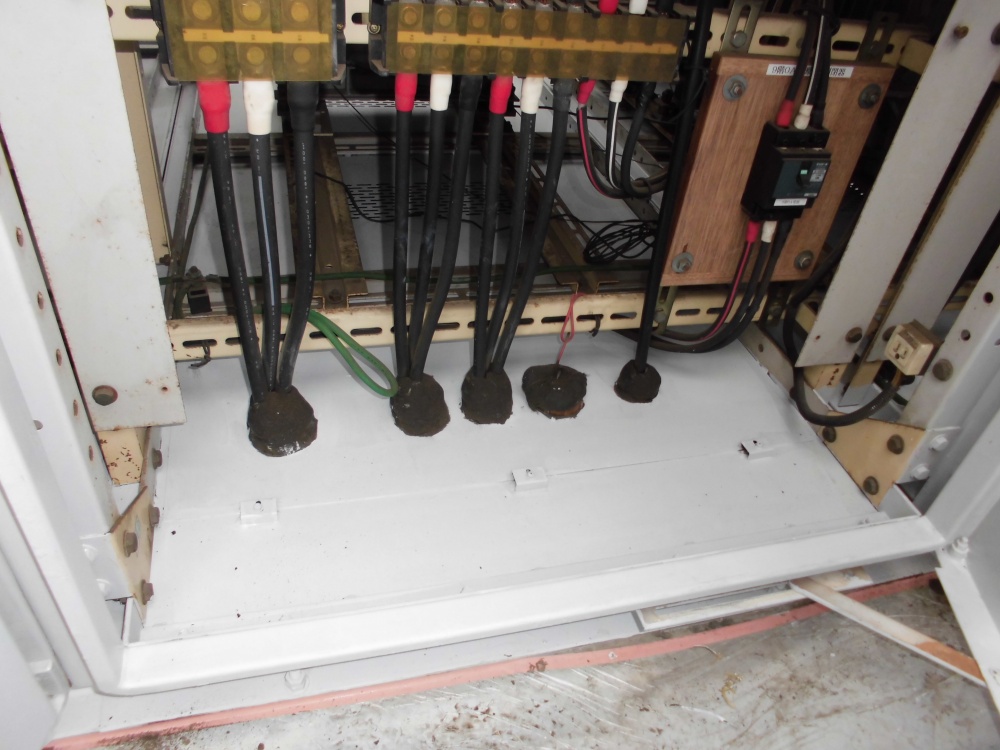

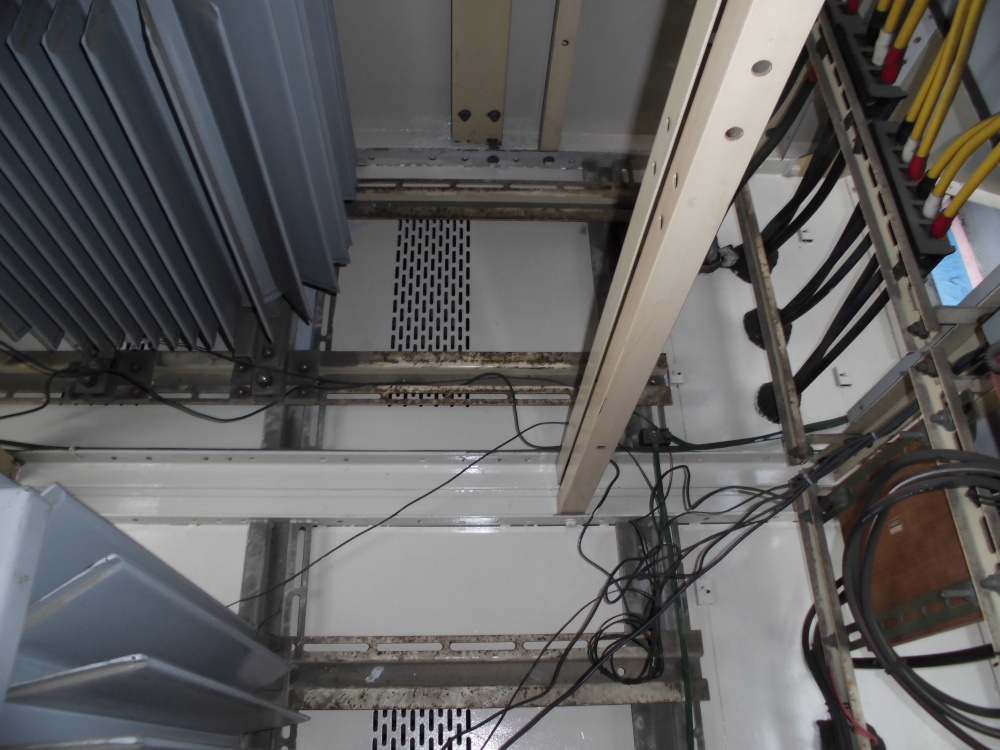

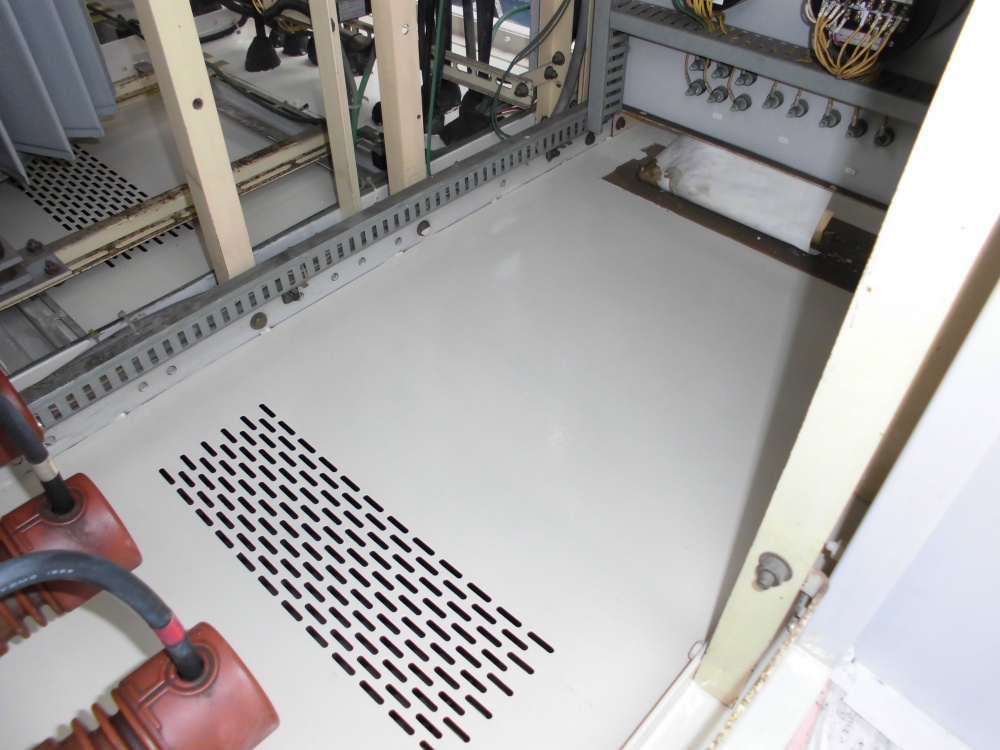

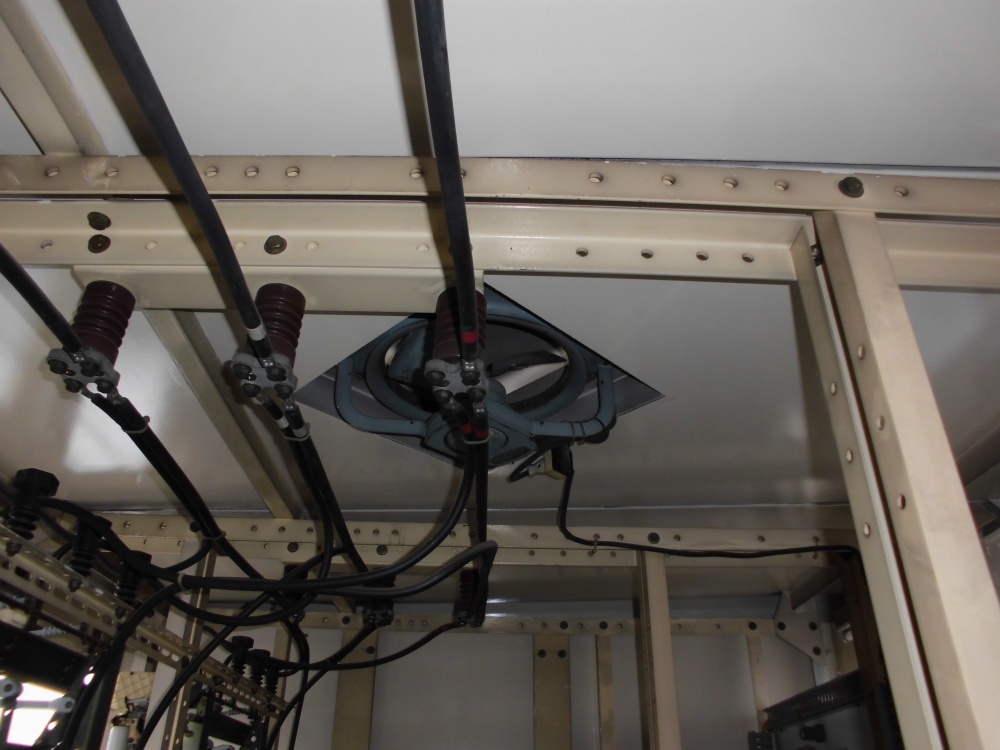

内部完了写真

内部完了写真

内部完了写真

内部完了写真

内部完了写真

内部完了写真

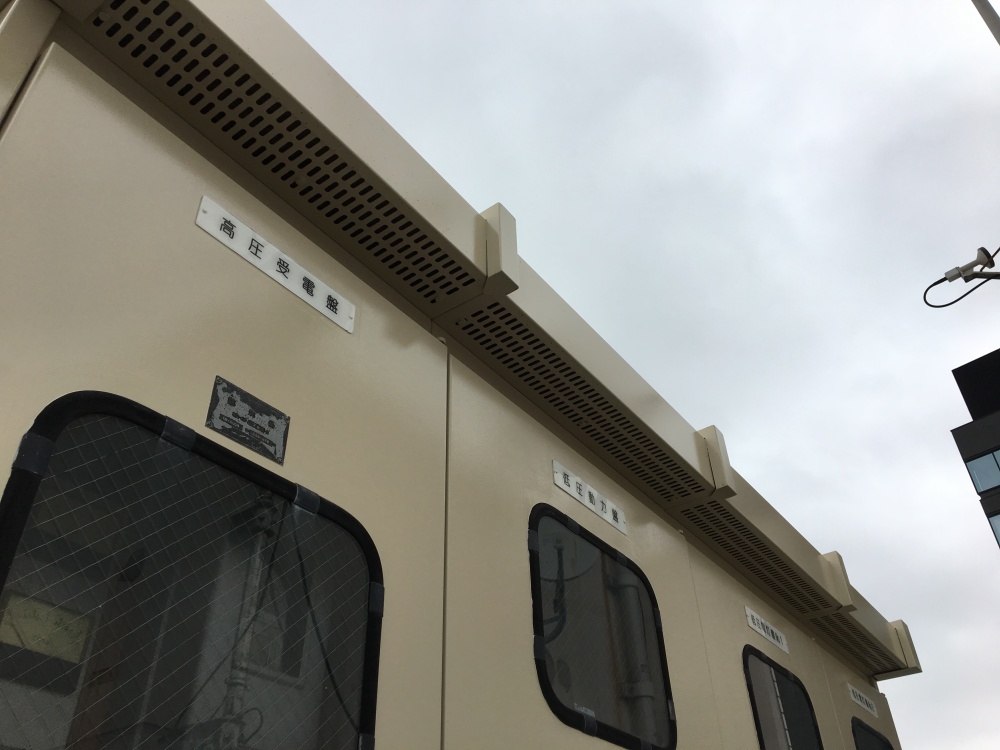

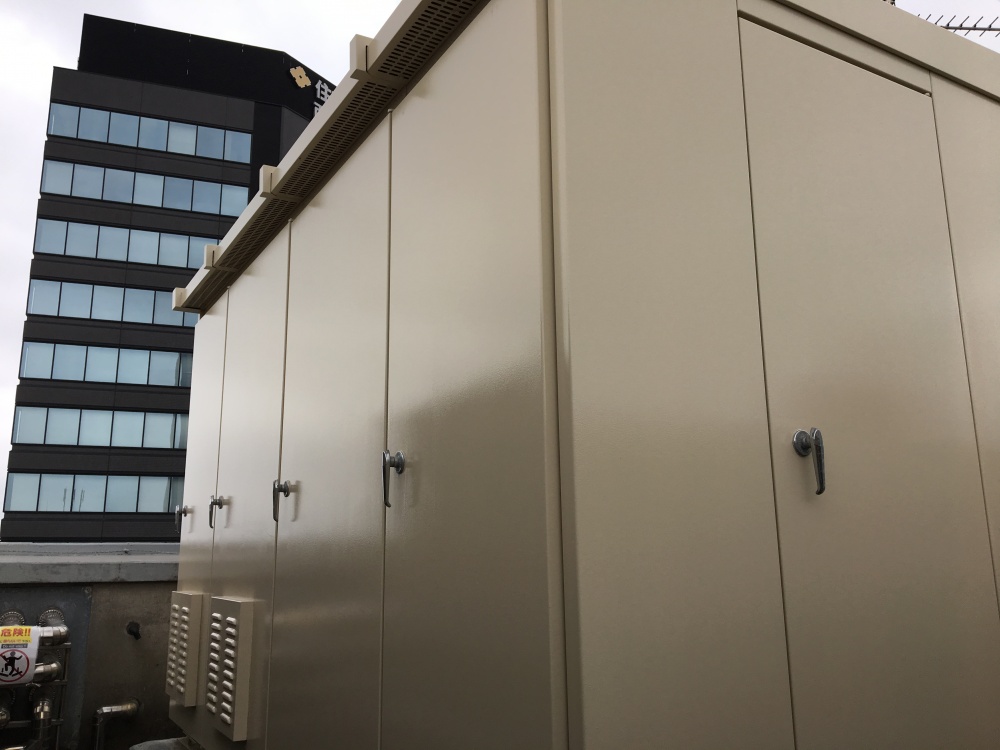

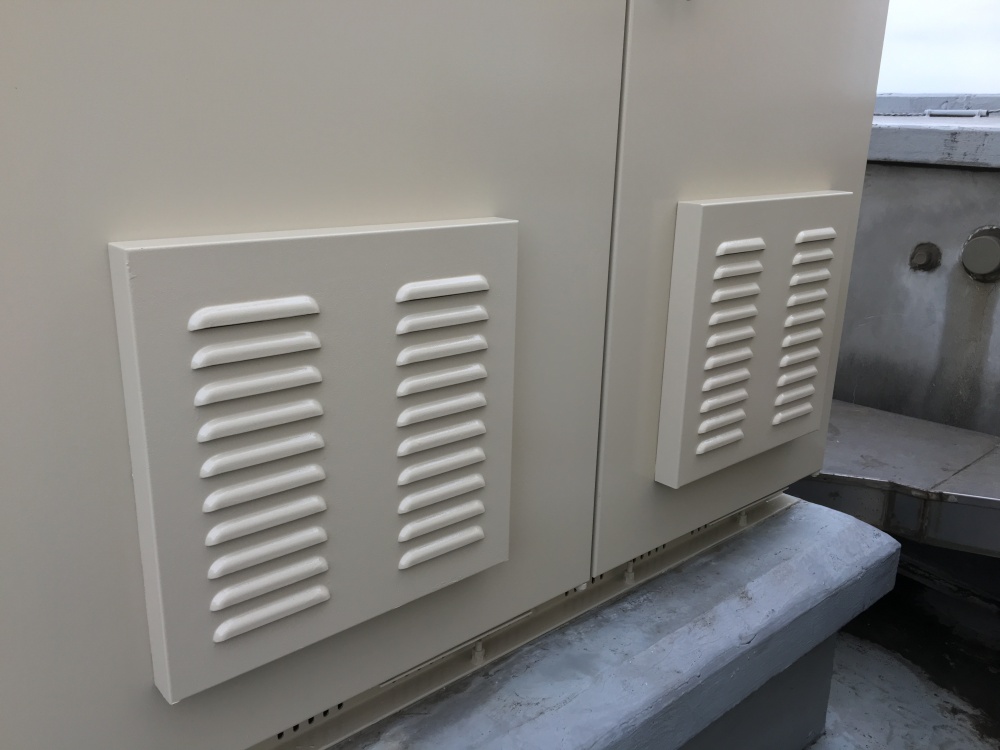

外部の塗装も完了しました。

遮熱効果が期待されます。

細かい部分もしっかり塗装しております。

ガラリも中まで錆止めと塗装がしてありますので安心です。

架台も塗装済

停電時間が限られたキュービクルの塗装は施工の流れがわかる職人が多数所属しているセイルズにお任せください。
