品川区自社ビル キュービクル内外塗装工事 停電作業
2017年04月05日
- エリア
- 品川区
- 施工内容
- キュービクル塗装工事
- 施工ポイント
品川区東五反田自社ビルのキュービクル塗装工事
土曜日の会社の休日を利用し、キュービクルを停電し、内外の塗装工事を施工しました。
保安協会様の立ち合い、指導の下ケレン清掃~2液エポキシ錆止め塗装~2液シリコン塗装の作業の流れで進めていきます。
施工時間は8:00~17:00
施工レポート

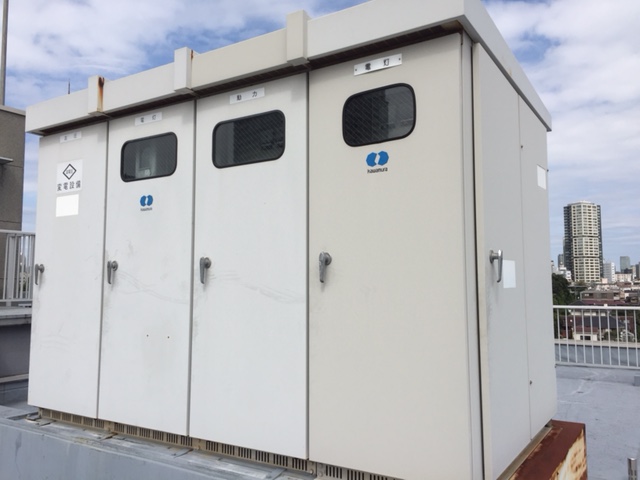

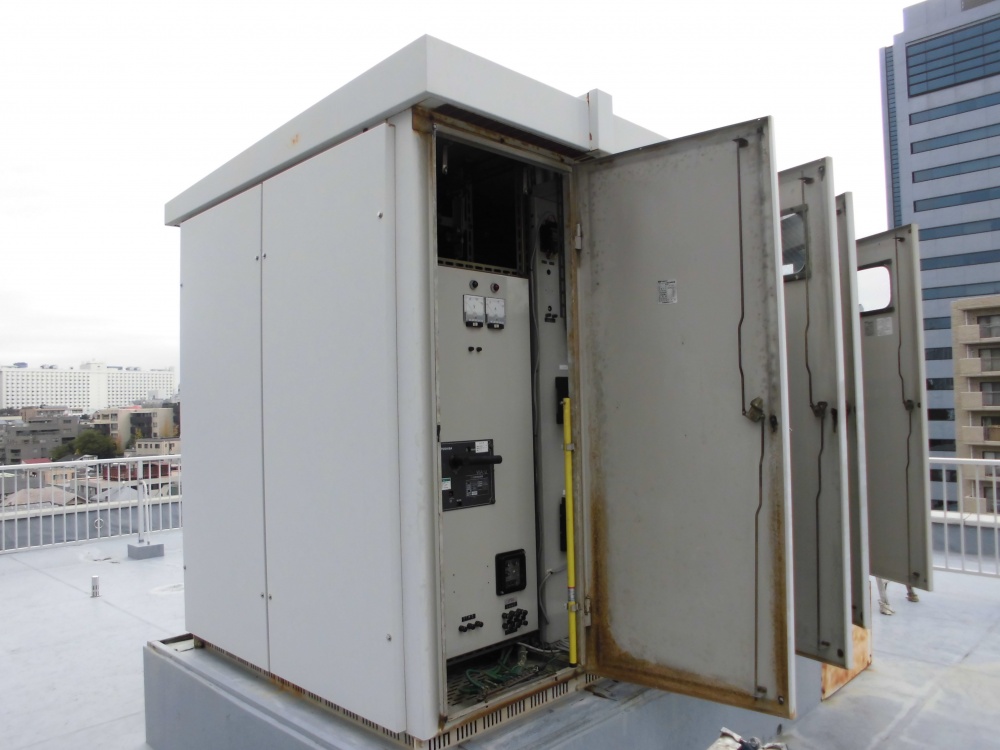

- 施工前①一見綺麗に見えますが塗膜が劣化しチョーキングが出ております。
- 施工前②

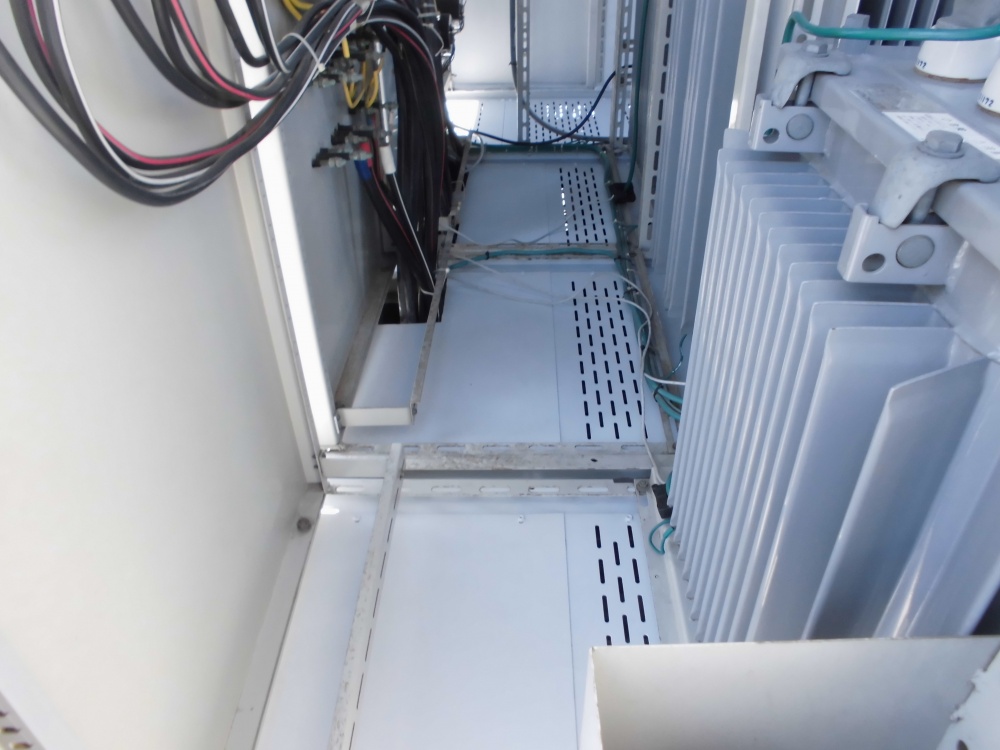

- 施工前③内部は目に見える発錆があります。

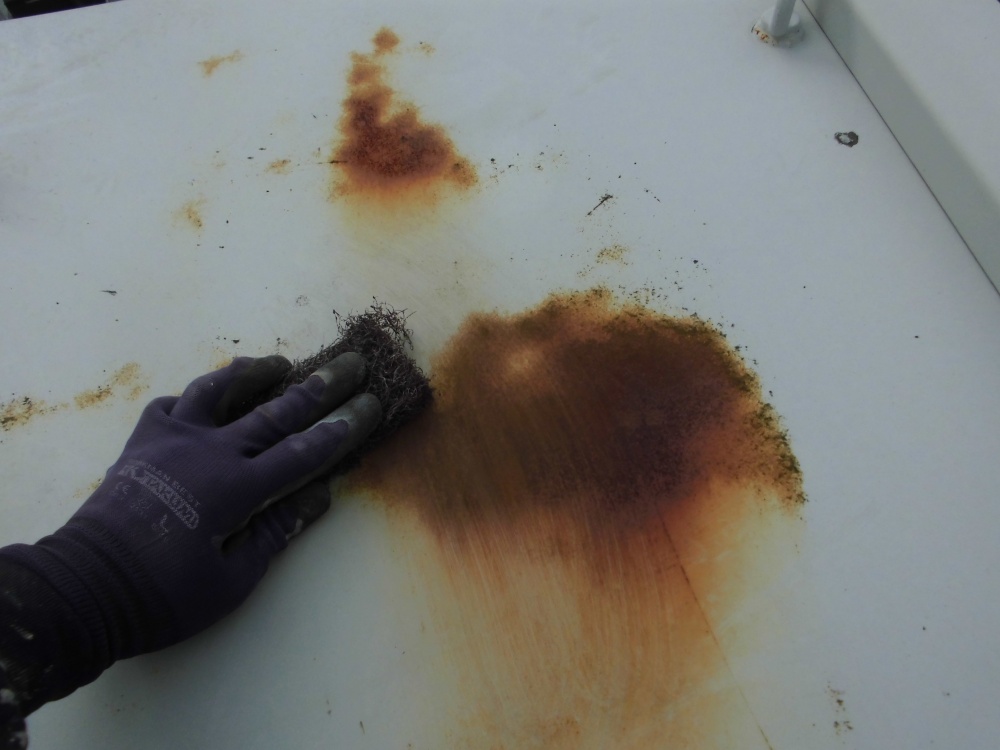

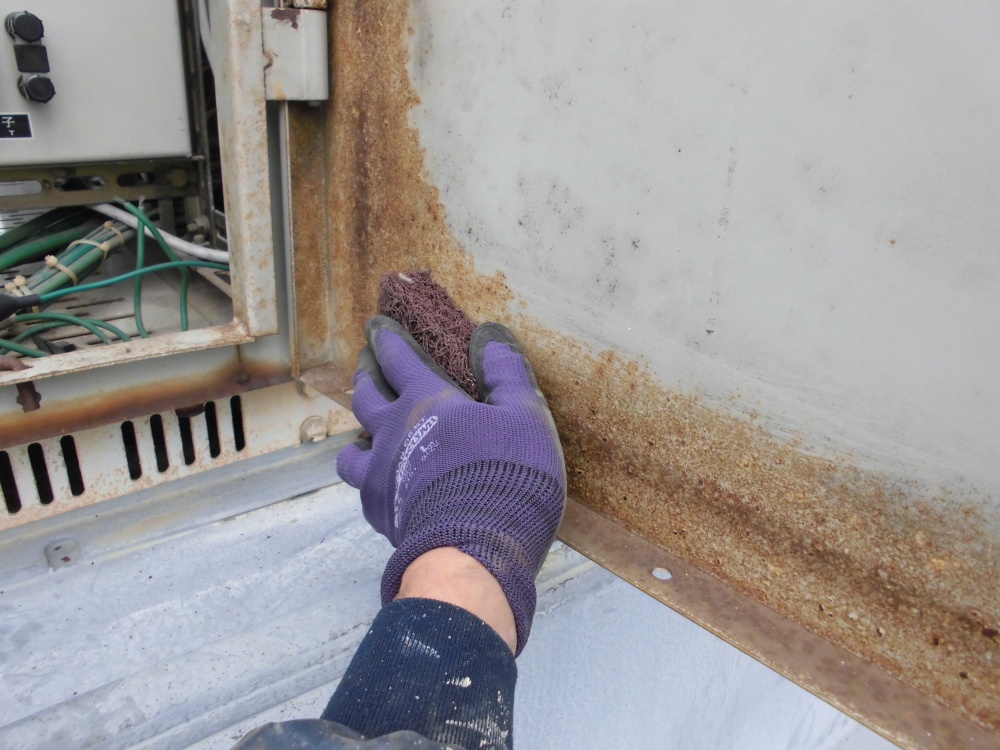

- ケレン清掃①しっかりと錆を落とし清掃します。

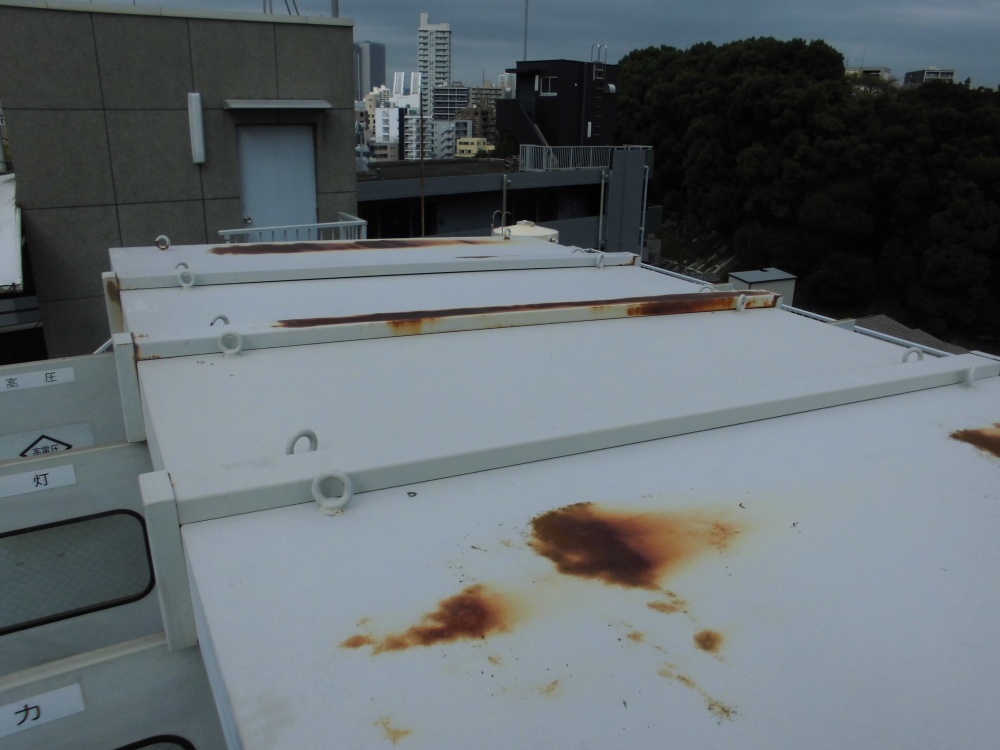

- 屋根施工前
- 屋根の錆もケレン清掃で錆を落としてから塗装です。

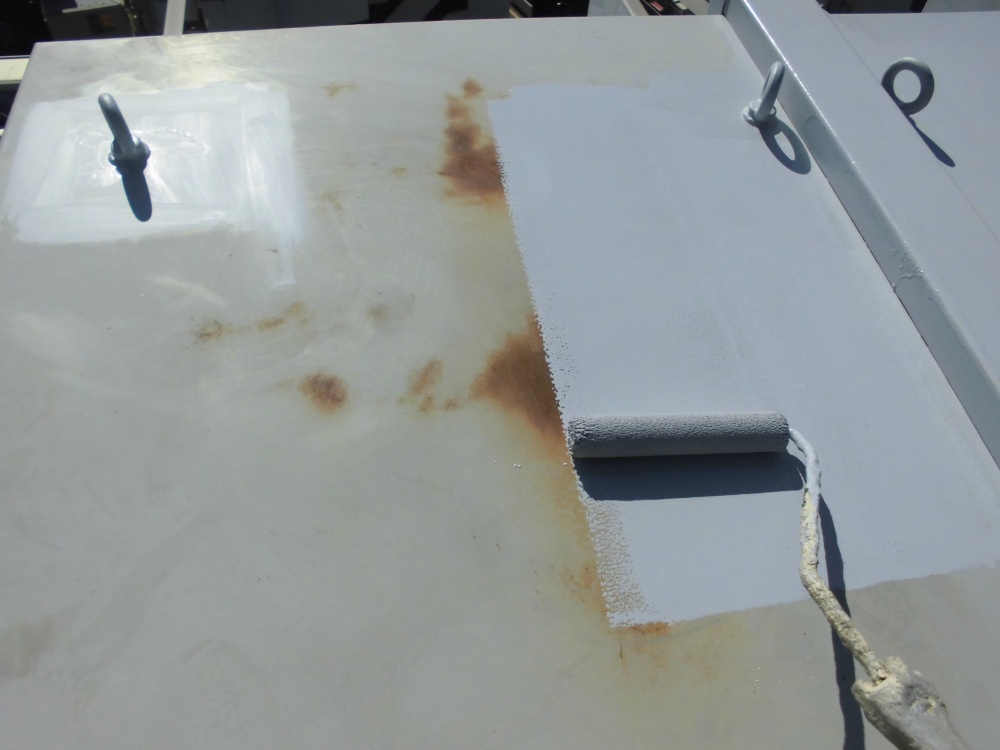

- 錆止め塗装施工中 2液エポキシ錆止めを使用し塗装していきます。
- 屋根錆止め完了①
- 錆止め施工中

- 錆止め塗装完了②内部は設備機器以外の天井、壁面を塗装
- 錆止め塗装完了③
- 錆止め塗装完了④

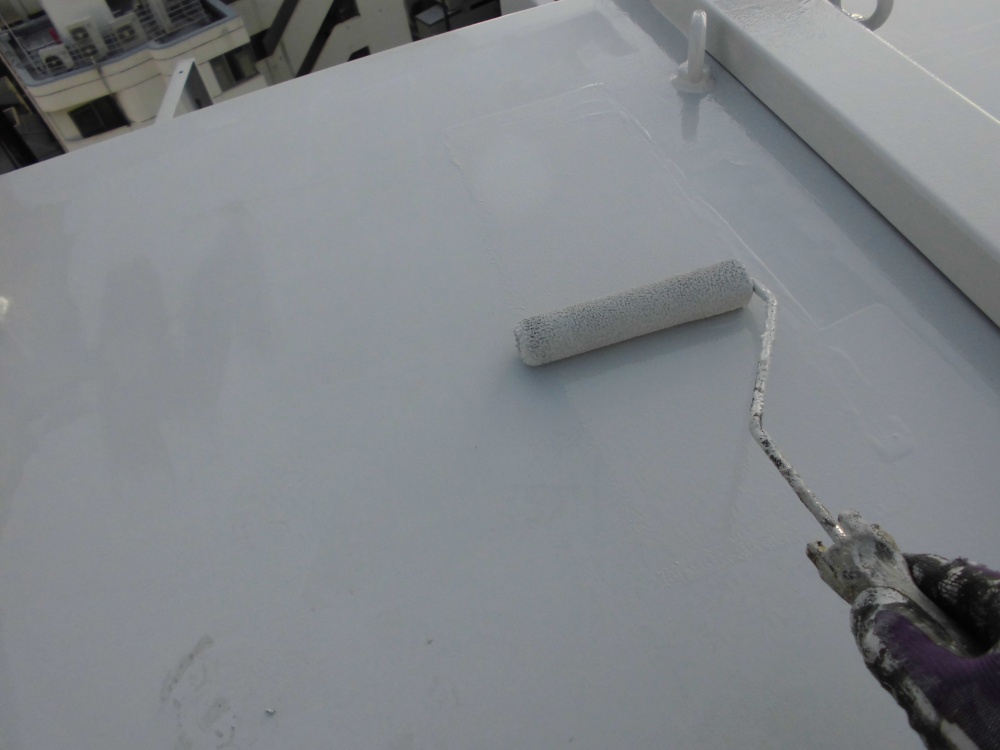

- しっかり乾燥時間を取り、仕上げ作業 2液シリコンで仕上げていきます。

- 完了①
- 完了②
- 完了③
- 完了④片付けが完了しました頃には暗くなってきましたが無事塗装完了しました。
